泸州气电2号机组检修进行时——#2燃机透平缸上缸揭缸工作圆满完成

来源:泸州气电 发布日期:2026-05-18 0
泸州气电2号机组检修进行时——#2燃机透平缸上缸揭缸工作圆满完成2
泸州气电2号机组检修进行时——#2燃机透平缸上缸揭缸工作圆满完成3
泸州气电2号机组检修进行时——#2燃机透平缸上缸揭缸工作圆满完成1

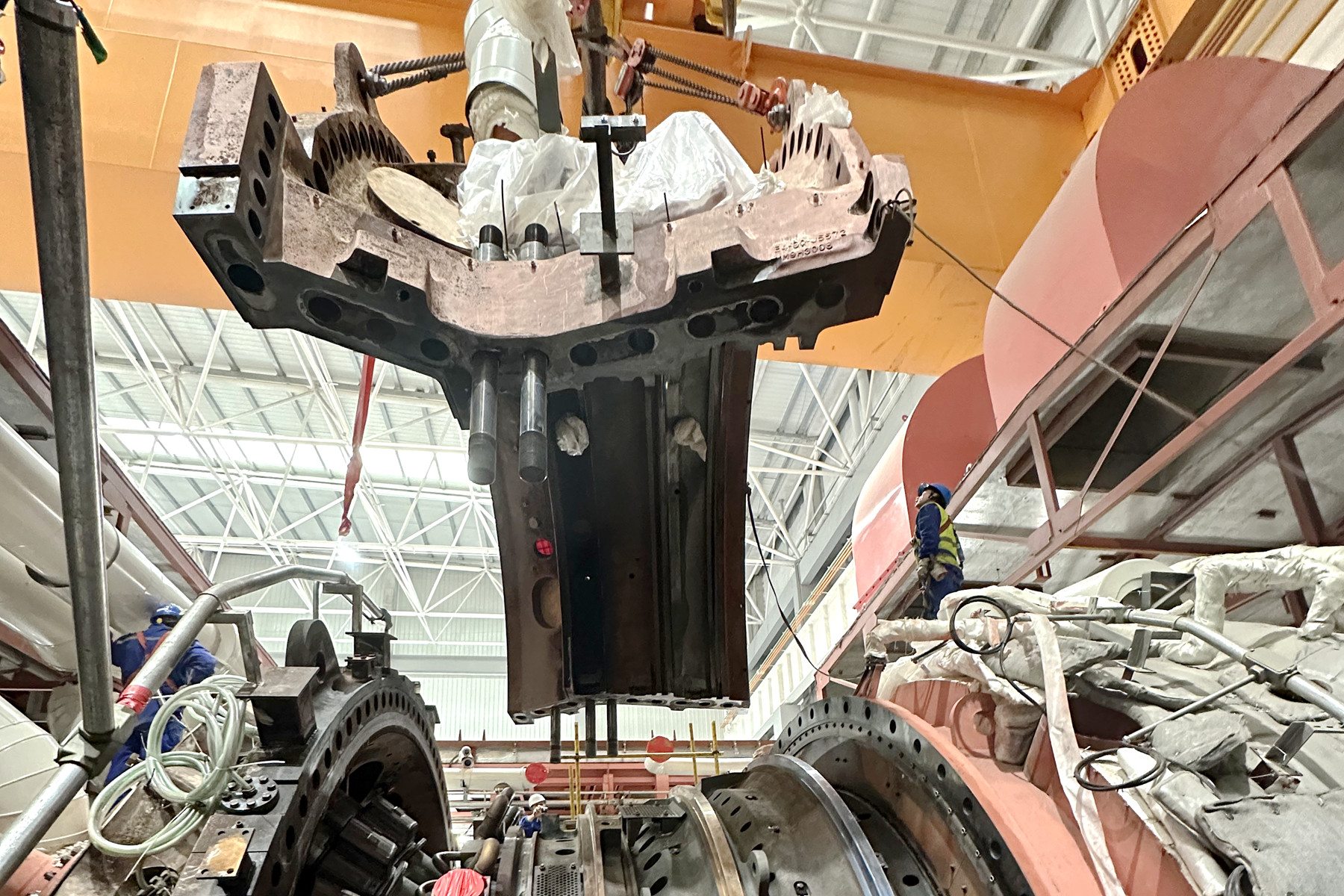

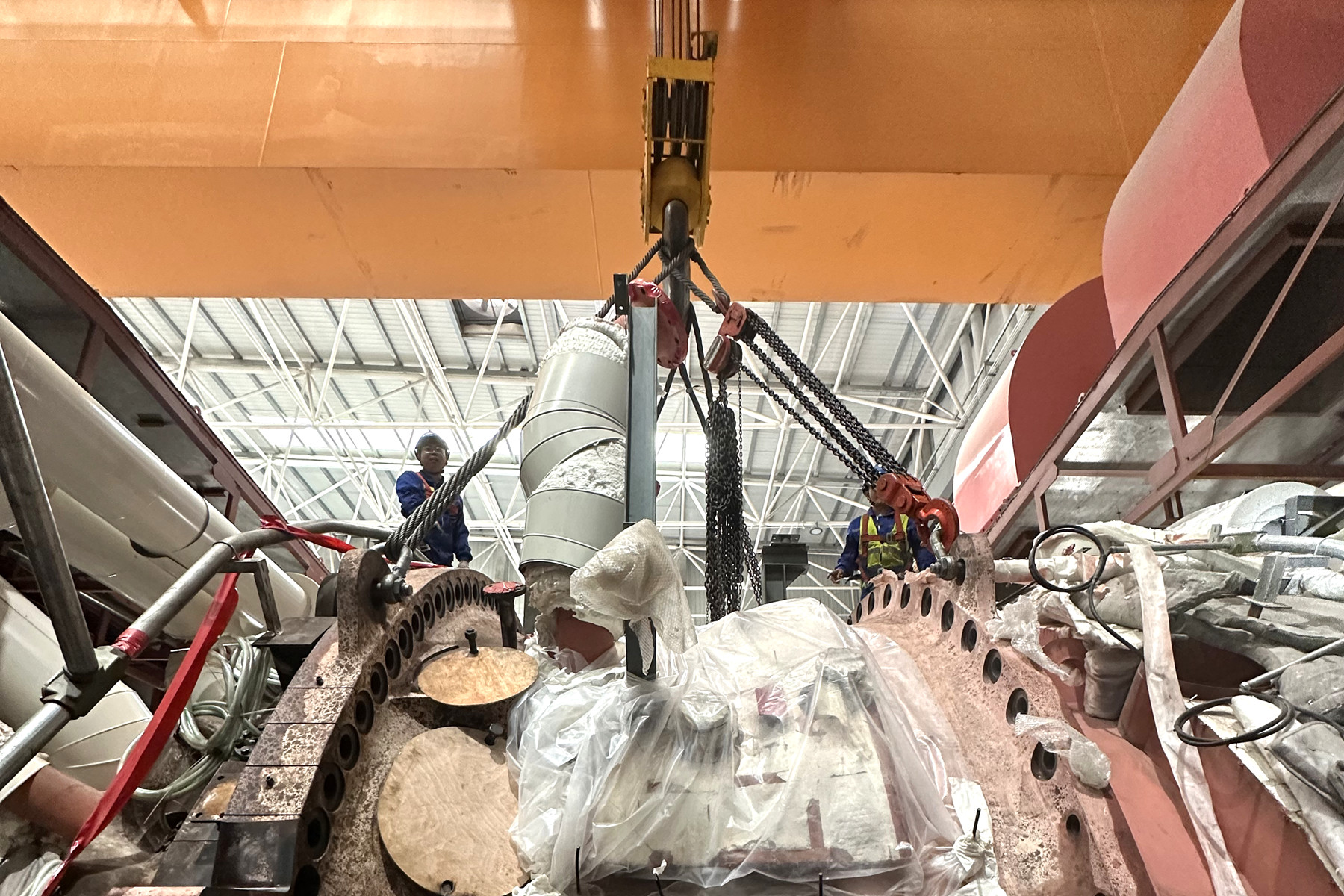

5月14日下午,泸州气电#2燃机透平缸上缸平稳落放至指定平台,标志着#2燃机透平缸上缸揭缸重要里程碑节点圆满完成,燃机本体正式进入内部检修核心施工阶段。

燃机上缸揭缸属于高风险、高精度关键工序,具有精密部件多、工艺管控严、协同配合要求高等特点。为保障燃机揭缸作业安全平稳、高质高效推进,泸州气电提前统筹谋划,作业前期方案周密、交底到位、措施齐全;作业过程中各专业分工协作、全程旁站监护,严格按照检修工艺分步可控操作。本次作业采用微量逐级顶升方式,每次精准顶升约5毫米,实时监测缸体水平度、四角高差及受力状态,做到匀速平稳、对称同步,全过程严控偏差、杜绝超量操作,确保揭缸工序安全规范、精密可控,实现无磕碰、无损伤、零违章安全完工。

#2燃机透平缸上缸顺利揭缸,为T1S动叶更换打开关键作业面。下一步,公司将持续强化检修过程管控,高标准完成一级动叶片更换及汽机高中压缸复装工作,切实提升设备可靠性,全力备战迎峰度夏电力保供。
